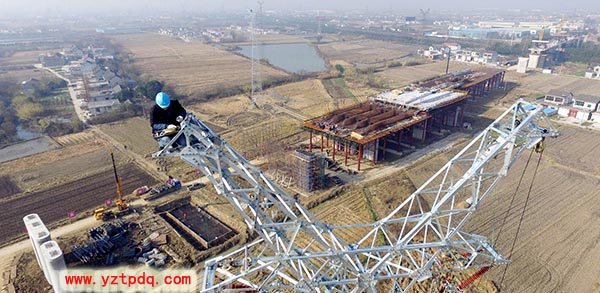

      2016年12月7日,江都境內110千伏聯仙線施工現場一片忙碌景象,江都供電公司施工人員正忙著升高鐵塔線路,為連淮揚鎮高鐵施工讓位。
      連淮揚鎮高鐵北訖連云港,南至鎮江,途經淮安、揚州,全長305公里,2014年12月在揚州率先開建。高鐵在途經仙女鎮鄧院村時,需要穿越110千伏聯仙線28—29號鐵塔。由于高鐵施工機械數量種類較多,極易在操作中觸及線路。加之高鐵采用高架橋梁建設,高壓線路安全距離不夠,110千伏聯仙線升高勢在必行。在此情況下,江都供電公司在11月下旬前做好各項準備工作后,開始實施線路升高工程。施工計劃將原先高鐵東側高度43米的28號鐵塔拆除,在原址新建高度52米的28號鐵塔,在高鐵西側新增高度52米的28-1號鐵塔,兩基高塔專門用于跨越高鐵。目前整個工程進展順利,鐵塔拆除架設工程已經竣工,進入到線路架設階段,線路將從27號塔開始經過28、28-1號塔達到29號塔,預計整個工程將在12月11日竣工。屆時,110千伏聯仙線將重新恢復運行。
